Тральщики проекта 12700 — Википедия

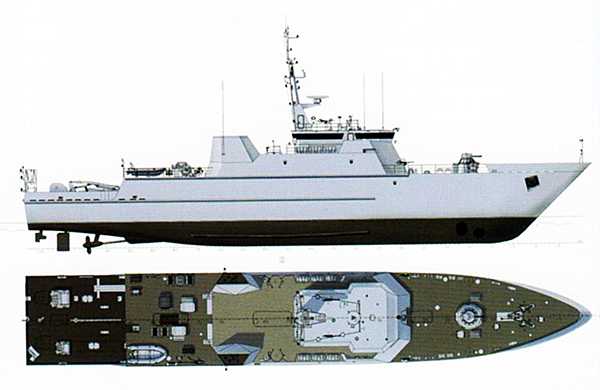

Базовый тральщик проекта 12700 «Александрит»

Тральщик «Александр Обухов»
Проект
Страна
Изготовители
Операторы
Годы постройки 2011 — н. в.
Годы в строю 2016 — н. в.
Запланировано 11 (до 2020 года)
Строится 5
В строю 1
Основные характеристики
Водоизмещение 720-890 т (полное)
Длина 61,75 м (наибольшая)
Ширина 10,8 м (наибольшая)
Осадка 2,68 м (наибольшая с бульбом)
Двигатели
дизель, 2 ДГ по 315 кВт,
2 ДГ по 210 кВт
Мощность 1 × 2500 л.с.
Скорость хода 15-16,5 узлов
Дальность плавания 1500 миль на 10 узлах
Автономность плавания 10 суток (по запасам провизии)
Экипаж 26-41-44 человек
Материал корпуса стеклопластик
Вооружение
Радиолокационное вооружение НРЛС «ПАЛ-Н»
Радиоэлектронное вооружение «Рубероид»,
«Анапа»,
«Структура-35»,
ГИСЗ «Алтын-М»
Артиллерия 1 × 1 × 14,5-мм
Зенитная артиллерия 1 × 6 × 30-мм АК-306 (1500 выстрелов)
Ракетное вооружение ПУ ЗРК 9К38 «Игла» (8 ЗУР 9М39)
Минно-торпедное вооружение УДМ,
УДМ-2,
УДМ-500,
МТПК-1,
МТПК-2,
МРПК-1,
ПМР-1,
ПМР-2,
ОУКТ-Б,
ПКТ-Б,
трал-имитатор «Желатин»,
 Изображения на Викискладе

Базовые тральщики проекта 12700 шифр «Александрит», тип «Георгий Курбатов» — российский проект тральщика, спроектированный в Центральном морском конструкторском бюро «Алмаз» для ВМФ России, относится к новому поколению кораблей противоминной обороны (ПМО). Предназначен для поиска и уничтожения мин в акваториях военно-морских баз на безопасной для корабля дистанции.

Проект

Особенностью данного проекта является то, что корпус изначально разрабатывался под возможность строительства на его основе патрульных кораблей или вспомогательных судов различного назначения как для военных, так и для гражданских заказчиков.

Данный проект базового тральщика должен стать основой ВМФ России по противоминной обороне в ближней морской зоне. Тральщики проекта пойдут в серию после прохождения испытаний противоминного комплекса на головном судне проекта «Александр Обухов».

Конструкция

Длина корабля около 62 метров, водоизмещение около 800 тонн. В проекте 12700 предусмотрено формирование противоминного контура с применением новейших высокоэффективных гидроакустических станций, размещаемых как на самом корабле, так и на телеуправляемых и автономных подводных аппаратах для поиска и уничтожения морских мин в прибрежной и морской зоне, интегрированной мостиковой системы, главного командного пункта — автоматизированной системы управления противоминными действиями. Вместе с тем корабль способен использовать и традиционное тральное вооружение.

Тральщики проекта обладают высокой маневренностью за счет применения эффективного комплекса различных подруливающих устройств. Много внимания конструкторы уделили комфорту экипажа — на корабле созданы все условия для эффективного выполнения боевых задач и отдыха.

Корабль имеет уникальный, самый большой в мире корпус из монолитного стеклопластика, сформированный методом вакуумной инфузии[en]. Для успешного внедрения этой технологии была произведена закупка современного оборудования и программных продуктов, а также создано опытное производство. ОАО «СНСЗ» — единственный в России завод, владеющий такой технологией и единственный в мире, кто может создавать монолитные корпуса длиной до 80 метров. Достоинством такого «немагнитного» корпуса является более высокая прочность в сравнении со стальными корпусами, что обеспечивает большую живучесть корабля при поиске мин. Срок службы такого корпуса больше, чем у корпуса из маломагнитной стали, а масса корпуса значительно меньше.

На головном корабле противоминной обороны «Александр Обухов» предусматривалось установить французское оборудование системы поиска мин[2].

История строительства

Головной тральщик названный «Александр Обухов» (заводской № 521) был заложен 22 сентября 2011 года на «Средне-Невском судостроительном заводе». По первоначальному плану спуск на воду был запланирован на 2012 год. Затем сроки были перенесены на 2013 год. Так же в 2013 году ожидалось начало серийного строительства кораблей проекта

[3]. Позже генеральный директор Средне-Невского судостроительного завода Владимир Середохо заявил в интервью агентству Rambler News Service (RNS), что «сроки сдачи головного корабля противоминной обороны проекта 12700 «Александр Обухов» были сорваны из-за отказа французских партнеров поставить необходимое оборудование»[2].

26 марта 2014 года БТ «Алексанр Обухов» выведен из достроечного цеха на открытую площадку для подготовки к спуску на воду[4][5]). Спуск состоялся 27 июня 2014 года[6] с ожидаемым сроком ввода в состав Балтийского флота в IV квартале 2015 года[7]. 16 июля 2015 года тральщик совершил переход со Средне-Невского завода в Кронштадт, затем в Балтийск, где 20 июля начались заводские ходовые испытания. Введён в состав флота 9 дек 2016 года.

В марте 2015 года заместитель главкома ВМФ по вооружению контр-адмирал Виктор Бурсук заявил, что по кораблестроительной программе до 2050 года ВМФ России планирует получить около 30 кораблей, представляющих собой различные модификации проекта 12700, в том числе до 2025 года — минимум 10 кораблей[8].

24 апреля 2015 года на «Средне-Невском судостроительном заводе» был заложен второй (первый серийный) тральщик, названный «Георгий Курбатов»[9]. Его строительство было приостановлено до прохождения испытаний противоминного комплекса на ТЩ «Александр Обухов». В июне 2016 года корпус тральщика серьезно пострадал во время пожара[10].

В ноябре 2016 начались работы по выкладке армирующей композитной ткани в матрицу для третьего серийного корабля[11]. 25 января 2017 года состоялась закладка третьего тральщика (второго серийного) «Иван Антонов»[12]

.

9 декабря 2016 года главнокомандующий ВМФ Владимир Королёв сообщил, что на указанную дату всего законтрактовано 8 кораблей этого проекта (включая переданный флоту «Александр Обухов»), а в долгосрочной перспективе их планируется более 40[13]. Тогда же издание «Фонтанка» сообщило, что введённые против России санкции делают сроки реализации проекта неопределёнными[14].

19 января 2017 года представитель Департамента информации и массовых коммуникаций Минобороны России по ВМФ капитан 1-го ранга Игорь Дыгало проинформировал, что в ближнесрочной перспективе планируется строительство около 20 кораблей противоминной обороны данного проекта для ВМФ России[15]. В интервью «Российской Газете» от 19 февраля 2017 года Главком ВМФ России адмирал Владимир Королёв подтвердил ранее озвученные сведения о том, что в обозримой перспективе для ВМФ помимо «Александра Обухова» будет построено еще 7 кораблей противоминной обороны подобного типа, а в долгосрочном плане составы флотов должны пополнить, как минимум, 40 кораблей ПМО

[16].

Представители проекта

НаименованиеИзготовительЗакладкаСпуск на водуВвод в стройФлотСостояние
Александр Обухов507Средне-Невский ССЗ22.09.201127.06.201409.12.2016БФВ строю[17]
Георгий КурбатовСредне-Невский ССЗ52224.04.201503-05.20192020ЧФ[18]Cтроится[19].
7.06.2016 произошёл пожар, повреждена внутренная обшивка корабля[20][21],
повреждения устранены, строительство продолжается
Иван Антонов601Средне-Невский ССЗ52325.01.201725.04.201812.2018[22]ЧФПроходит ЗХИ[23]
Владимир ЕмельяновСредне-Невский ССЗ52420.04.201706-08.201803-05.2019ЧФ[18]Строится[19]
Яков БаляевСредне-Невский ССЗ52526.12.201703-05.201909-11.2019ТОФСтроится[24]
Пётр ИльичёвСредне-Невский ССЗ52625.07.201811.2020ТОФСтроится[25]
Анатолий Шлемов[26]Средне-Невский ССЗ5272019до 2021[27]Подписан контракт[28]
Средне-Невский ССЗ
до 2021[27]Подписан контракт[28]
Средне-Невский ССЗПланируется к постройке
Средне-Невский ССЗ2027Планируется к постройке[29]

Ссылки

Примечания

wikipedia.green

Тральщики проекта 12700 — Википедия. Что такое Тральщики проекта 12700

Базовый тральщик проекта 12700 «Александрит»

Тральщик «Александр Обухов»
Проект
Страна
Изготовители
Операторы
Годы постройки 2011 — н. в.
Годы в строю 2016 — н. в.
Запланировано 11 (до 2020 года)
Строится 5
В строю 1
Основные характеристики
Водоизмещение 720-890 т (полное)
Длина 61,75 м (наибольшая)
Ширина 10,8 м (наибольшая)
Осадка 2,68 м (наибольшая с бульбом)
Двигатели дизель, 2 ДГ по 315 кВт,
2 ДГ по 210 кВт
Мощность 1 × 2500 л.с.
Скорость хода 15-16,5 узлов
Дальность плавания 1500 миль на 10 узлах
Автономность плавания 10 суток (по запасам провизии)
Экипаж 26-41-44 человек
Материал корпуса стеклопластик
Вооружение
Радиолокационное вооружение НРЛС «ПАЛ-Н»
Радиоэлектронное вооружение «Рубероид»,
«Анапа»,
«Структура-35»,
ГИСЗ «Алтын-М»
Артиллерия 1 × 1 × 14,5-мм
Зенитная артиллерия 1 × 6 × 30-мм АК-306 (1500 выстрелов)
Ракетное вооружение ПУ ЗРК 9К38 «Игла» (8 ЗУР 9М39)
Минно-торпедное вооружение УДМ,
УДМ-2,
УДМ-500,
МТПК-1,
МТПК-2,
МРПК-1,
ПМР-1,
ПМР-2,
ОУКТ-Б,
ПКТ-Б,
трал-имитатор «Желатин»,
 Изображения на Викискладе

Базовые тральщики проекта 12700 шифр «Александрит», тип «Георгий Курбатов» — российский проект тральщика, спроектированный в Центральном морском конструкторском бюро «Алмаз» для ВМФ России, относится к новому поколению кораблей противоминной обороны (ПМО). Предназначен для поиска и уничтожения мин в акваториях военно-морских баз на безопасной для корабля дистанции.

Проект

Особенностью данного проекта является то, что корпус изначально разрабатывался под возможность строительства на его основе патрульных кораблей или вспомогательных судов различного назначения как для военных, так и для гражданских заказчиков.

Данный проект базового тральщика должен стать основой ВМФ России по противоминной обороне в ближней морской зоне. Тральщики проекта пойдут в серию после прохождения испытаний противоминного комплекса на головном судне проекта «Александр Обухов».

Конструкция

Длина корабля около 62 метров, водоизмещение около 800 тонн. В проекте 12700 предусмотрено формирование противоминного контура с применением новейших высокоэффективных гидроакустических станций, размещаемых как на самом корабле, так и на телеуправляемых и автономных подводных аппаратах для поиска и уничтожения морских мин в прибрежной и морской зоне, интегрированной мостиковой системы, главного командного пункта — автоматизированной системы управления противоминными действиями. Вместе с тем корабль способен использовать и традиционное тральное вооружение.

Тральщики проекта обладают высокой маневренностью за счет применения эффективного комплекса различных подруливающих устройств. Много внимания конструкторы уделили комфорту экипажа — на корабле созданы все условия для эффективного выполнения боевых задач и отдыха.

Корабль имеет уникальный, самый большой в мире корпус из монолитного стеклопластика, сформированный методом вакуумной инфузии[en]. Для успешного внедрения этой технологии была произведена закупка современного оборудования и программных продуктов, а также создано опытное производство. ОАО «СНСЗ» — единственный в России завод, владеющий такой технологией и единственный в мире, кто может создавать монолитные корпуса длиной до 80 метров. Достоинством такого «немагнитного» корпуса является более высокая прочность в сравнении со стальными корпусами, что обеспечивает большую живучесть корабля при поиске мин. Срок службы такого корпуса больше, чем у корпуса из маломагнитной стали, а масса корпуса значительно меньше.

На головном корабле противоминной обороны «Александр Обухов» предусматривалось установить французское оборудование системы поиска мин[2].

История строительства

Головной тральщик названный «Александр Обухов» (заводской № 521) был заложен 22 сентября 2011 года на «Средне-Невском судостроительном заводе». По первоначальному плану спуск на воду был запланирован на 2012 год. Затем сроки были перенесены на 2013 год. Так же в 2013 году ожидалось начало серийного строительства кораблей проекта[3]. Позже генеральный директор Средне-Невского судостроительного завода Владимир Середохо заявил в интервью агентству Rambler News Service (RNS), что «сроки сдачи головного корабля противоминной обороны проекта 12700 «Александр Обухов» были сорваны из-за отказа французских партнеров поставить необходимое оборудование»[2].

26 марта 2014 года БТ «Алексанр Обухов» выведен из достроечного цеха на открытую площадку для подготовки к спуску на воду[4][5]). Спуск состоялся 27 июня 2014 года[6] с ожидаемым сроком ввода в состав Балтийского флота в IV квартале 2015 года[7]. 16 июля 2015 года тральщик совершил переход со Средне-Невского завода в Кронштадт, затем в Балтийск, где 20 июля начались заводские ходовые испытания. Введён в состав флота 9 дек 2016 года.

В марте 2015 года заместитель главкома ВМФ по вооружению контр-адмирал Виктор Бурсук заявил, что по кораблестроительной программе до 2050 года ВМФ России планирует получить около 30 кораблей, представляющих собой различные модификации проекта 12700, в том числе до 2025 года — минимум 10 кораблей[8].

24 апреля 2015 года на «Средне-Невском судостроительном заводе» был заложен второй (первый серийный) тральщик, названный «Георгий Курбатов»[9]. Его строительство было приостановлено до прохождения испытаний противоминного комплекса на ТЩ «Александр Обухов». В июне 2016 года корпус тральщика серьезно пострадал во время пожара[10].

В ноябре 2016 начались работы по выкладке армирующей композитной ткани в матрицу для третьего серийного корабля[11]. 25 января 2017 года состоялась закладка третьего тральщика (второго серийного) «Иван Антонов»[12].

9 декабря 2016 года главнокомандующий ВМФ Владимир Королёв сообщил, что на указанную дату всего законтрактовано 8 кораблей этого проекта (включая переданный флоту «Александр Обухов»), а в долгосрочной перспективе их планируется более 40[13]. Тогда же издание «Фонтанка» сообщило, что введённые против России санкции делают сроки реализации проекта неопределёнными[14].

19 января 2017 года представитель Департамента информации и массовых коммуникаций Минобороны России по ВМФ капитан 1-го ранга Игорь Дыгало проинформировал, что в ближнесрочной перспективе планируется строительство около 20 кораблей противоминной обороны данного проекта для ВМФ России[15]. В интервью «Российской Газете» от 19 февраля 2017 года Главком ВМФ России адмирал Владимир Королёв подтвердил ранее озвученные сведения о том, что в обозримой перспективе для ВМФ помимо «Александра Обухова» будет построено еще 7 кораблей противоминной обороны подобного типа, а в долгосрочном плане составы флотов должны пополнить, как минимум, 40 кораблей ПМО[16].

Представители проекта

НаименованиеИзготовительЗакладкаСпуск на водуВвод в стройФлотСостояние
Александр Обухов507Средне-Невский ССЗ22.09.201127.06.201409.12.2016БФВ строю[17]
Георгий КурбатовСредне-Невский ССЗ52224.04.201503-05.20192020ЧФ[18]Cтроится[19].
7.06.2016 произошёл пожар, повреждена внутренная обшивка корабля[20][21],
повреждения устранены, строительство продолжается
Иван Антонов601Средне-Невский ССЗ52325.01.201725.04.201812.2018[22]ЧФПроходит государственные испытания[23]
Владимир ЕмельяновСредне-Невский ССЗ52420.04.201703-05.2019ЧФ[18]Строится[19]
Яков БаляевСредне-Невский ССЗ52526.12.201703-05.201909-11.2019ТОФСтроится[24]
Пётр ИльичёвСредне-Невский ССЗ52625.07.201811.2020ТОФСтроится[25]
Анатолий Шлемов[26]Средне-Невский ССЗ5272019до 2021[27]Подписан контракт[28]
Средне-Невский ССЗдо 2021[27]Подписан контракт[28]
Средне-Невский ССЗПланируется к постройке
Средне-Невский ССЗ2027Планируется к постройке[29]

Ссылки

Примечания

wiki.sc

Тральщики проекта 12700 — Howling Pixel

Базовые тральщики проекта 12700 шифр «Александрит», тип «Георгий Курбатов» — российский проект тральщика, спроектированный в Центральном морском конструкторском бюро «Алмаз» для ВМФ России, относится к новому поколению кораблей противоминной обороны (ПМО). Предназначен для поиска и уничтожения мин в акваториях военно-морских баз на безопасной для корабля дистанции.

Базовый тральщик проекта 12700 «Александрит»

Тральщик «Александр Обухов»
Проект
Страна
Изготовители
Операторы
Годы постройки 2011 — н. в.
Годы в строю 2016 — н. в.
Запланировано 11 (до 2020 года)
Строится 4
В строю 2
Основные характеристики
Водоизмещение 720-890 т (полное)
Длина 61,75 м (наибольшая)
Ширина 10,8 м (наибольшая)
Осадка 2,68 м (наибольшая с бульбом)
Двигатели дизель, 2 ДГ по 315 кВт,
2 ДГ по 210 кВт
Мощность 1 × 2500 л.с.
Скорость хода 15-16,5 узлов
Дальность плавания 1500 миль на 10 узлах
Автономность плавания 10 суток (по запасам провизии)
Экипаж 26-41-44 человек
Материал корпуса стеклопластик
Вооружение
Радиолокационное вооружение НРЛС «ПАЛ-Н»
Радиоэлектронное вооружение «Рубероид»,
«Анапа»,
«Структура-35»,
ГИСЗ «Алтын-М»
Артиллерия 1 × 1 × 14,5-мм
Зенитная артиллерия 1 × 6 × 30-мм АК-306 (1500 выстрелов)
Ракетное вооружение ПУ ЗРК 9К38 «Игла» (8 ЗУР 9М39)
Минно-торпедное вооружение УДМ,
УДМ-2,
УДМ-500,
МТПК-1,
МТПК-2,
МРПК-1,
ПМР-1,
ПМР-2,
ОУКТ-Б,
ПКТ-Б,
трал-имитатор «Желатин»,

Проект

Особенностью данного проекта является то, что корпус изначально разрабатывался под возможность строительства на его основе патрульных кораблей или вспомогательных судов различного назначения как для военных, так и для гражданских заказчиков.

Данный проект базового тральщика должен стать основой ВМФ России по противоминной обороне в ближней морской зоне. Тральщики проекта пойдут в серию после прохождения испытаний противоминного комплекса на головном судне проекта «Александр Обухов».

Конструкция

Длина корабля около 62 метров, водоизмещение около 800 тонн. В проекте 12700 предусмотрено формирование противоминного контура с применением новейших высокоэффективных гидроакустических станций, размещаемых как на самом корабле, так и на телеуправляемых и автономных подводных аппаратах для поиска и уничтожения морских мин в прибрежной и морской зоне, интегрированной мостиковой системы, главного командного пункта — автоматизированной системы управления противоминными действиями. Вместе с тем корабль способен использовать и традиционное тральное вооружение.

Тральщики проекта обладают высокой маневренностью за счет применения эффективного комплекса различных подруливающих устройств. Много внимания конструкторы уделили комфорту экипажа — на корабле созданы все условия для эффективного выполнения боевых задач и отдыха.

Корабль имеет уникальный, самый большой в мире корпус из монолитного стеклопластика, сформированный методом вакуумной инфузии. Для успешного внедрения этой технологии была произведена закупка современного оборудования и программных продуктов, а также создано опытное производство. ОАО «СНСЗ» — единственный в России завод, владеющий такой технологией и единственный в мире, кто может создавать монолитные корпуса длиной до 80 метров. Достоинством такого «немагнитного» корпуса является более высокая прочность в сравнении со стальными корпусами, что обеспечивает большую живучесть корабля при поиске мин. Срок службы такого корпуса больше, чем у корпуса из маломагнитной стали, а масса корпуса значительно меньше.

На головном корабле противоминной обороны «Александр Обухов» предусматривалось установить французское оборудование системы поиска мин[1].

История строительства

Головной тральщик, названный «Александр Обухов» (заводской № 521) был заложен 22 сентября 2011 года на «Средне-Невском судостроительном заводе». По первоначальному плану спуск на воду был запланирован на 2012 год. Затем сроки были перенесены на 2013 год, также в 2013 году ожидалось начало серийного строительства кораблей проекта[2]. Позже генеральный директор Средне-Невского судостроительного завода Владимир Середохо заявил в интервью агентству Rambler News Service (RNS), что «сроки сдачи головного корабля противоминной обороны проекта 12700 «Александр Обухов» были сорваны из-за отказа французских партнеров поставить необходимое оборудование»[1].

26 марта 2014 года БТ «Алексанр Обухов» выведен из достроечного цеха на открытую площадку для подготовки к спуску на воду[3][4]). Спуск состоялся 27 июня 2014 года[5] с ожидаемым сроком ввода в состав Балтийского флота в IV квартале 2015 года[6]. 16 июля 2015 года тральщик совершил переход со Средне-Невского завода в Кронштадт, затем в Балтийск, где 20 июля начались заводские ходовые испытания. Введён в состав флота 9 дек 2016 года.

В марте 2015 года заместитель главкома ВМФ по вооружению контр-адмирал Виктор Бурсук заявил, что по кораблестроительной программе до 2050 года ВМФ России планирует получить около 30 кораблей, представляющих собой различные модификации проекта 12700, в том числе до 2025 года — минимум 10 кораблей[7].

24 апреля 2015 года на «Средне-Невском судостроительном заводе» был заложен второй (первый серийный) тральщик, названный «Георгий Курбатов»[8]. Его строительство было приостановлено до прохождения испытаний противоминного комплекса на ТЩ «Александр Обухов». В июне 2016 года корпус тральщика серьезно пострадал во время пожара[9].

В ноябре 2016 начались работы по выкладке армирующей композитной ткани в матрицу для третьего серийного корабля[10].

9 декабря 2016 года главнокомандующий ВМФ Владимир Королёв сообщил, что на указанную дату всего законтрактовано 8 кораблей этого проекта (включая переданный флоту «Александр Обухов»), а в долгосрочной перспективе их планируется более 40[11]. Тогда же издание «Фонтанка» сообщило, что введённые против России санкции делают сроки реализации проекта неопределёнными[12].

19 января 2017 года представитель Департамента информации и массовых коммуникаций Минобороны России по ВМФ капитан 1-го ранга Игорь Дыгало проинформировал, что в ближнесрочной перспективе планируется строительство около 20 кораблей противоминной обороны данного проекта[13]. В интервью «Российской Газете» от 19 февраля 2017 главком ВМФ адмирал Владимир Королёв подтвердил ранее озвученные сведения о том, что в обозримой перспективе для ВМФ, помимо «Александра Обухова», будет построено еще 7 кораблей противоминной обороны подобного типа, а в долгосрочном плане составы флотов должны пополнить, как минимум, 40 кораблей ПМО[14].

25 января 2017 состоялась закладка третьего тральщика (второго серийного) «Иван Антонов»[15].

В 2018 году было объявлено, что из-за недостаточности финансирования, сроки начала строительства кораблей проекта на Амурском судостроительном заводе (АСЗ) сдвинутся вправо[16].

Представители проекта

Ссылки

Примечания

  1. 1 2 Сроки сдачи корабля «Александр Обухов» для Минобороны сорваны из-за санкций // РНС, 12 фев 2016
  2. ↑ ВМФ России получит перспективный морской тральщик в 2015 году
  3. ↑ Выведен из цеха головной базовый тральщик проекта 12700 «Александр Обухов» // 31.03.2014
  4. ↑ Фото перед спуском: 1 2
  5. ↑ Композитный тральщик «Александр Обухов» спустили на воду. 27.06.2014
  6. ↑ 27 июня 2014 года спущен на воду тральщик нового поколения
  7. ↑ ВМФ РФ до 2050 года получит около 30 кораблей противоминной обороны // РИА, 11 марта 2013
  8. ↑ Средне-Невский судозавод в Петербурге заложил первый серийный тральщик проекта 12700 для ВМФ РФ
  9. ↑ На судоремонтном заводе в Петербурге горит корабль для ВМФ. ТАСС. Дата обращения 7 июня 2016.
  10. ↑ На СНСЗ началась выкладка композитной ткани в матрицу третьего серийного корабля противоминной обороны // Официальный сайт СНСЗ
  11. ↑ ВМФ получит семь новейших кораблей противоминной обороны // РИА, 2016
  12. ↑ Минный тральщик напоролся на санкции // «Фонтанка», 9.12.2016
  13. ↑ ВМФ получит около 20 тральщиков проекта 12700 в ближайшее время // РИА
  14. ↑ Этот союзник не подведет
  15. ↑ Средне-Невский судостроительный завод заложил корабль противоминной обороны для ВМФ РФ (рус.)  (неопр.) ?. АО «СНСЗ» (25 января 2017). Дата обращения 27 января 2017.
  16. ↑ Москитный флот России не может сойти со стапелей // НГ, 6 фев 2018
  17. ↑ Состав ВМФ России пополнил новейший тральщик «Александр Обухов»
  18. ↑ https://flotprom.ru/2019/Снсз28/
  19. 1 2 Черноморский флот получит на вооружение роботов-тральщиков
  20. ↑ Спуск на воду тральщика «Георгий Курбатов» перенесли на 2019 год
  21. ↑ Систем вооружения на загоревшемся в Петербурге корабле не было
  22. Fontanka Ru. Пожар на тральщике в Понтонном (8 июня 2016). Дата обращения 15 июня 2016.
  23. ↑ Новейший корабль противоминной обороны «Иван Антонов» сегодня будет принят в состав Военно-Морского Флота
  24. 1 2 Корабль ПМО ‘Владимир Емельянов’ спустят на воду 24 мая. http://sudostroenie.info/+(11 апреля 2019). Дата обращения 11 апреля 2019.
  25. ↑ Средне-Невский судостроительный завод заложил корабль противоминной обороны для ВМФ РФ
  26. ↑ Тихоокеанский флот готовит экипажи для новых кораблей и судов обеспечения
  27. ↑ Шестой тральщик типа «Александрит» заложили в Ленобласти
  28. ↑ Морской тральщик назовут в честь вице-адмирала Анатолия Шлемова
  29. 1 2 На СНСЗ заложен седьмой корабль противоминной обороны, Объединённая Судостроительная Корпорация (12.07.2019).
  30. 1 2 ВМФ РФ получит еще семь стеклопластиковых тральщиков проекта «Александрит» до 2021 года
  31. ↑ До конца этого года на Средне-Невском судостроительном заводе должны заложить еще один тральщик проекта 12700. ФлотПром. Дата обращения 5 июня 2019.
  32. ↑ ВМФ получит семь новейших кораблей противоминной обороны
  33. ↑ Средне-Невский завод растянет минные тральщики
  34. 1 2 Серия морских тральщиков проекта 12700 для ВМФ России выросла до 12 единиц. Центральный Военно-Морской Портал. Дата обращения 5 июня 2019.
АК-306

АК-306 — 30-мм шестиствольная автоматическая корабельная артиллерийская установка (А-219). Является средством самообороны кораблей, может быть использована для поражения воздушных целей на наклонной дальности до 4000 м и лёгких надводных сил противника на дистанциях до 5000 м.

Список кораблей Военно-морского флота Российской Федерации

В приведённых ниже таблицах приведен актуальный корабельный и судовой состав ВМФ России суммарно и раздельно по флотам, и сводные таблицы по строительству, ремонту и модернизации кораблей и судов флота по состоянию на 2018 год.

Черноморский флот ВМФ России

Краснознамённый Черноморский флот (ЧФ, КЧФ) — оперативно-стратегическое объединение ВМФ на Чёрном море, являющееся преемником Черноморского флота СССР и Черноморского флота Российской империи. Как составная часть ВМФ и Вооружённых Сил Российской Федерации в целом является средством обеспечения военной безопасности России в регионе Чёрного моря и Средиземного моря. Вместе с Краснознамённой Каспийской флотилией входит в состав Южного военного округа.

Для выполнения поставленных задач Черноморский флот имеет в своём составе дизельные подводные лодки, надводные корабли для действий в океанской и ближней морской зонах, морскую ракетоносную, противолодочную и истребительную авиацию, морскую пехоту, части сухопутных и береговых войск.

Штаб Черноморского флота располагается в Севастополе. Флагман — гвардейский ракетный ордена Нахимова крейсер «Москва».

На других языках

This page is based on a Wikipedia article written by authors (here).
Text is available under the CC BY-SA 3.0 license; additional terms may apply.
Images, videos and audio are available under their respective licenses.

howlingpixel.com

Проект 12700 — композитный базовый тральщик «Александрит» » Военное обозрение

Надводный корабль проекта 12700 – самый большой на сегодня корабль с композитным корпусом. Спроектирован и создан на центральном морском КБ «Алмаз» по заказу ВМФ РФ. Основное предназначение базового тральщика или корабля противоминной обороны – поиск и уничтожение различных видов мин с безопасного расстояния для самого корабля. Базовый тральщик проекта 12700 является кораблем нового поколения ПМО. На сегодня продолжается строительство первого (головного) корабля «Александрит» для потребностей ВМФ Российской Федерации.

БТ «Александрит» заложили в конце сентября 2011 года на ОАО «СНСЗ» под заводским номером №521. Первоначально ожидалось, что корабль будет спустят со стапелей в 2012 году, а 27 июля 2012 года, на торжествах по случаю 100-летия ОАО «СНСЗ» гендиректор предприятия объявил, что окончательная дата сдачи корабля заказчику 2013 год.


Устройство и конструкция
Основная особенность нового корабля – уникальный корпус (самый большой в мире) из цельного стеклопластика, созданного путем вакуумной инфузии. Чтобы обеспечить создание уникального корпуса, предприятие приобрело целый комплекс оборудования, в который входит новейшее оборудование, сопутствующее программное обеспечение и лаборатория, на основе которой построено опытное производство. На сегодня предприятие «СНСЗ» -единственное на территории России, имеющее подобную технологию и способное создавать корабли с монолитным корпусом до 80 метров.

Основные достоинства монолитного корпуса:
— повышенная прочность по сравнению с традиционным стальным корпусом;
— повышенные характеристики живучести;
— увеличенный срок эксплуатации;
— малый вес.

Длина базового тральщика будет в районе 50-52 (по другим данным 70) метров, водоизмещение 600-800 тонн. Кроме этого, БТ «Александрит» получит противоминный контур, созданный с помощью новых ГАС, обладающих высокой эффективностью. Они будут размещаться на корабле (интегрируются в мостиковую систему и ГКП) и подводных аппаратах телеуправляемого и автономного типа, и предназначаются для поиска, обнаружения и уничтожения различных типов морских мин в морской и прибрежной зоне. С ГКП будет осуществляться автоматизированное управление противоминной системой.

Так же на корабль установят традиционное для тральщиков вооружение и оборудование. За счет применения комплекса подруливающих устройств БТ «Александрит» будет обладать высокими ходовыми и манёвренными характеристиками. Не обошли стороной конструкторы комфортность размещения и отдыха экипажа – корабль оснастят всем необходимым оборудованием и создадут условия для отдыха, обеспечив тем самым максимально эффективное выполнение экипажем поставленных задач.

Обнаружение и уничтожение мин будет проводиться на БТ «Александрит» современным методом с помощью подводных роботов, действующих по телеуправлению или в автономном режиме впереди корабля по курсу следования. Корабль будет обладать высокими характеристиками позиционирования и сможет проводить обнаружение различных типов морских мин при 5-ти бальном волнении моря.

Еще одной важной особенностью проекта 12700 является серийных выпуск новых судов и кораблей на основе созданного унифицированного цельного корпуса. На основе нового корпуса возможно быстрое серийное производство патрульных кораблей для разных ведомств, вспомогательных кораблей для выполнения различных задач и кораблей/катеров для речных флотилий.

После проведения комплекса испытаний на БТ «Александрит» встанет в строй ВМФ РФ, и проект 12700 пойдет в серию. Количество серийных кораблей проекта 12700 на данное время точно неизвестно.

Основные характеристики (вследствие того, что корабль будет первым с использованием длинного композитного корпуса, его характеристики пока являются неточными величинами):

Водоизмещение – 600-800 тонн;
— длина – 50-52 (70) метров;
— ширина – 10-10.5 метра;
— осадка – 2.6-3 метра;
— скорость – 15 узлов;
— дальность плавания до 1500 миль;
— команда – 41 человек;
— автономное плавание до 10 дней;
— Силовая: дизель с мощностью 2.5 тысячи л.с., три дизельных генератора;
— Вооружение: 30 мм артустановка «АК-306», ПЗРК «Игла», две 14.5 мм МТПУ;
— Оборудование: ГАС, подводные аппараты и тралы.

Источники информации:
http://bastion-karpenko.narod.ru/12700_01.html
http://flotprom.ru/news/?ELEMENT_ID=118696

topwar.ru

Тральщики проекта 12700 Википедия

Базовый тральщик проекта 12700 «Александрит»

Тральщик «Александр Обухов»
Проект
Страна
Изготовители
Операторы
Годы постройки 2011 — н. в.
Годы в строю 2016 — н. в.
Запланировано 11 (до 2020 года)
Строится 4
В строю 2
Основные характеристики
Водоизмещение 720-890 т (полное)
Длина 61,75 м (наибольшая)
Ширина 10,8 м (наибольшая)
Осадка 2,68 м (наибольшая с бульбом)
Двигатели дизель, 2 ДГ по 315 кВт,
2 ДГ по 210 кВт
Мощность 1 × 2500 л.с.
Скорость хода 15-16,5 узлов
Дальность плавания 1500 миль на 10 узлах
Автономность плавания 10 суток (по запасам провизии)
Экипаж 26-41-44 человек
Материал корпуса стеклопластик
Вооружение
Радиолокационное вооружение НРЛС «ПАЛ-Н»
Радиоэлектронное вооружение «Рубероид»,
«Анапа»,
«Структура-35»,
ГИСЗ «Алтын-М»
Артиллерия 1 × 1 × 14,5-мм
Зенитная артиллерия 1 × 6 × 30-мм АК-306 (1500 выстрелов)
Ракетное вооружение ПУ ЗРК 9К38 «Игла» (8 ЗУР 9М39)
Минно-торпедное вооружение УДМ,
УДМ-2,
УДМ-500,
МТПК-1,
МТПК-2,
МРПК-1,
ПМР-1,
ПМР-2,
ОУКТ-Б,
ПКТ-Б,
трал-имитатор «Желатин»,
 Медиафайлы на Викискладе

Базовые тральщики проекта 12700 шифр «Александрит», тип «Георгий Курбатов» — российский проект тральщика, спроектированный в Центральном морском конструкторском бюро «Алмаз» для ВМФ России, относится к новому поколению кораблей противоминной обороны (ПМО). Предназначен для поиска и уничтожения мин в акваториях военно-морских баз на безопасной для корабля дистанции.

Проект

Особенностью данного проекта является то, что корпус изначально разрабатывался под возможность строительства на его основе патрульных кораблей или вспомогательных судов различного назначения как для военных, так и для гражданских заказчиков.

Данный проект базового тральщика должен стать основой ВМФ России по противоминной обороне в ближней морской зоне. Тральщики проекта пойдут в серию после прохождения испытаний противоминного комплекса на головном судне проекта «Александр Обухов».

Конструкция

Длина корабля около 62 метров, водоизмещение около 800 тонн. В проекте 12700 предусмотрено формирование противоминного контура с применением новейших высокоэффективных гидроакустических станций, размещаемых как на самом корабле, так и на телеуправляемых и автономных подводных аппаратах для поиска и уничтожения морских мин в прибрежной и морской зоне, интегрированной мостиковой системы, главного командного пункта — автоматизированной системы управления противоминными действиями. Вместе с тем корабль способен использовать и традиционное тральное вооружение.

Тральщики проекта обладают высокой маневренностью за счет применения эффективного комплекса различных подруливающих устройств. Много внимания конструкторы уделили комфорту экипажа — на корабле созданы все условия для эффективного выполнения боевых задач и отдыха.

Корабль имеет уникальный, самый большой в мире корпус из монолитного стеклопластика, сформированный методом вакуумной инфузии. Для успешного внедрения этой технологии была произведена закупка современного оборудования и программных продуктов, а также создано опытное производство. ОАО «СНСЗ» — единственный в России завод, владеющий такой технологией и единственный в мире, кто может создавать монолитные корпуса длиной до 80 метров. Достоинством такого «немагнитного» корпуса является более высокая прочность в сравнении со стальными корпусами, что обеспечивает большую живучесть корабля при поиске мин. Срок службы такого корпуса больше, чем у корпуса из маломагнитной стали, а масса корпуса значительно меньше.

На головном корабле противоминной обороны «Александр Обухов» предусматривалось установить французское оборудование системы поиска мин[1].

История строительства

Головной тральщик, названный «Александр Обухов» (заводской № 521) был заложен 22 сентября 2011 года на «Средне-Невском судостроительном заводе». По первоначальному плану спуск на воду был запланирован на 2012 год. Затем сроки были перенесены на 2013 год, также в 2013 году ожидалось начало серийного строительства кораблей проекта[2]. Позже генеральный директор Средне-Невского судостроительного завода Владимир Середохо заявил в интервью агентству Rambler News Service (RNS), что «сроки сдачи головного корабля противоминной обороны проекта 12700 «Александр Обухов» были сорваны из-за отказа французских партнеров поставить необходимое оборудование»[1].

26 марта 2014 года БТ «Алексанр Обухов» выведен из достроечного цеха на открытую площадку для подготовки к спуску на воду[3][4]). Спуск состоялся 27 июня 2014 года[5] с ожидаемым сроком ввода в состав Балтийского флота в IV квартале 2015 года[6]. 16 июля 2015 года тральщик совершил переход со Средне-Невского завода в Кронштадт, затем в Балтийск, где 20 июля начались заводские ходовые испытания. Введён в состав флота 9 дек 2016 года.

В марте 2015 года заместитель главкома ВМФ по вооружению контр-адмирал Виктор Бурсук заявил, что по кораблестроительной программе до 2050 года ВМФ России планирует получить около 30 кораблей, представляющих собой различные модификации проекта 12700, в том числе до 2025 года — минимум 10 кораблей[7].

24 апреля 2015 года на «Средне-Невском судостроительном заводе» был заложен второй (первый серийный) тральщик, названный «Георгий Курбатов»[8]. Его строительство было приостановлено до прохождения испытаний противоминного комплекса на ТЩ «Александр Обухов». В июне 2016 года корпус тральщика серьезно пострадал во время пожара[9].

В ноябре 2016 начались работы по выкладке армирующей композитной ткани в матрицу для третьего серийного корабля[10].

9 декабря 2016 года главнокомандующий ВМФ Владимир Королёв сообщил, что на указанную дату всего законтрактовано 8 кораблей этого проекта (включая переданный флоту «Александр Обухов»), а в долгосрочной перспективе их планируется более 40[11]. Тогда же издание «Фонтанка» сообщило, что введённые против России санкции делают сроки реализации проекта неопределёнными[12].

19 января 2017 года представитель Департамента информации и массовых коммуникаций Минобороны России по ВМФ капитан 1-го ранга Игорь Дыгало проинформировал, что в ближнесрочной перспективе планируется строительство около 20 кораблей противоминной обороны данного проекта[13]. В интервью «Российской Газете» от 19 февраля 2017 главком ВМФ адмирал Владимир Королёв подтвердил ранее озвученные сведения о том, что в обозримой перспективе для ВМФ, помимо «Александра Обухова», будет построено еще 7 кораблей противоминной обороны подобного типа, а в долгосрочном плане составы флотов должны пополнить, как минимум, 40 кораблей ПМО[14].

25 января 2017 состоялась закладка третьего тральщика (второго серийного) «Иван Антонов»[15].

В 2018 году было объявлено, что из-за недостаточности финансирования, сроки начала строительства кораблей проекта на Амурском судостроительном заводе (АСЗ) сдвинутся вправо[16].

Представители проекта

Ссылки

Примечания

wikiredia.ru

Тральщики проекта 12700 Википедия

Базовый тральщик проекта 12700 «Александрит»

Тральщик «Александр Обухов»
Проект
Страна
Изготовители
Операторы
Годы постройки 2011 — н. в.
Годы в строю 2016 — н. в.
Запланировано 11 (до 2020 года)
Строится 4
В строю 2
Основные характеристики
Водоизмещение 720-890 т (полное)
Длина 61,75 м (наибольшая)
Ширина 10,8 м (наибольшая)
Осадка 2,68 м (наибольшая с бульбом)
Двигатели дизель, 2 ДГ по 315 кВт,
2 ДГ по 210 кВт
Мощность 1 × 2500 л.с.
Скорость хода 15-16,5 узлов
Дальность плавания 1500 миль на 10 узлах
Автономность плавания 10 суток (по запасам провизии)
Экипаж 26-41-44 человек
Материал корпуса стеклопластик
Вооружение
Радиолокационное вооружение НРЛС «ПАЛ-Н»
Радиоэлектронное вооружение «Рубероид»,
«Анапа»,
«Структура-35»,
ГИСЗ «Алтын-М»
Артиллерия 1 × 1 × 14,5-мм
Зенитная артиллерия 1 × 6 × 30-мм АК-306 (1500 выстрелов)
Ракетное вооружение ПУ ЗРК 9К38 «Игла» (8 ЗУР 9М39)
Минно-торпедное вооружение УДМ,
УДМ-2,
УДМ-500,
МТПК-1,
МТПК-2,
МРПК-1,
ПМР-1,
ПМР-2,
ОУКТ-Б,
ПКТ-Б,
трал-имитатор «Желатин»,
 Медиафайлы на Викискладе

ru-wiki.ru

Базовый тральщик проекта 12700 «Александрит»

Новейший корабль противоминной защиты со стеклопластиковым корпусом в ближайшие годы станет основным кораблем противоминной обороны ВМФ России.

Предназначен для поиска и уничтожения мин в акваториях военно-морских баз. Разработан в ЦМКБ «Алмаз», заложен в сентябре 2011 года, строится на Средне-Невском судостроительном заводе (в поселке Понтонный под Петербургом). 27 июня 2014 года головной тральщик серии БТ-730 «Александр Обухов» был спущен на воду.

«Александриты» соответствуют новому подходу к противоминной обороне — концепции «охотника за минами». Современные морские мины, оснащенные многоканальными комбинированными взрывателями, способны распознавать и уничтожать конкретные цели и эффективно противостоят тралению контактными и неконтактными тралами. Борьба с такими минами требует от тральщика активного поиска и уничтожения объектов впереди по курсу корабля.

Тральщик проекта 12700 уникален из-за своего корпуса. У него самый большой в мире монолитный корпус (длина 62 метра), сформированный из стеклопластика методом вакуумной инфузии. В мире до сего момента строились аналогичные корпуса для кораблей водоизмещением не более 450 тонн, проект 12700 же имеет, по разным данным, водоизмещение в пределах 720−900 тонн.

Стеклопластиковый корпус необходим для снижения уровня физических полей тральщика, на которые могут срабатывать морские неконтактные мины. Срок службы корпуса по официальной информации конструкторов установлен в 30−35 лет (некоторые источники называют сроки в 50 и даже 60 лет). Конструкторы утверждают, что обеспечена возможность создания на базе этого единого корпуса целого семейства современных кораблей ближней морской зоны (включая противолодочный, патрульный и даже ударный ракетный).

Двигательная установка дизельная, мощностью 2500 л. с. Максимальная скорость корабля 15 узлов. Дальность плавания 1500 миль на скорости 10 узлов. Экипаж около 40−45 человек.

Вооружен шестиствольным 30-мм автоматом АК-306, 14,5-мм пулеметной установкой МТПУ и ПУ ПЗРК «Игла» с 8 ракетами в боекомплекте.


Проекции базового тральщика пр. 12700. Изображение: «Оружие Отечества»

Противоминный контур корабля формируется за счет комплекса гидроакустических станций, размещенных как на самом тральщике, так и на носимых им подводных аппаратах (телеуправляемых и полностью автономных), предназначенных для поиска и уничтожения мин. Предусмотрено и традиционное тральное оборудование. Весь набор средств объединен в единой автоматизированной системе управления противоминными действиями (АСУ ПМД).

После проведения испытаний корабль пойдет в крупную серию. Ее размер не оглашался, но, судя по заявлениям военных, «Александрит» станет основным кораблем противоминной обороны ближней морской зоны в ВМФ России.
